新聞直播間:20000人齊奮斗!中廣核三澳核電項目刷新進度條

發稿時間: 2026年01月19日 14:40 ?? 【 字體:

山海為證,實干作答

“十五五”開局的號角已吹響

中廣核核電項目建設現場熱火朝天

建設者鉚足干勁、奮力攻堅

以昂揚姿態為“十五五”開好局起好步

1月18日

央視新聞頻道《新聞直播間》記者走進

中廣核浙江三澳核電項目建設現場

報道項目建設進展

目前1、2號機組

分別進入不同的里程碑節點

2萬人奮斗在建設一線

確保設備安裝和調試啟動工作順利推進

↓↓↓

中廣核浙江三澳核電項目是長三角首個“華龍一號”核電項目,是全國首個民營資本參股的核電項目,也是浙江省貫徹國家“雙碳”目標、推進長三角區域一體化高質量發展和落實國家發展核電重大戰略部署的重要實施載體。

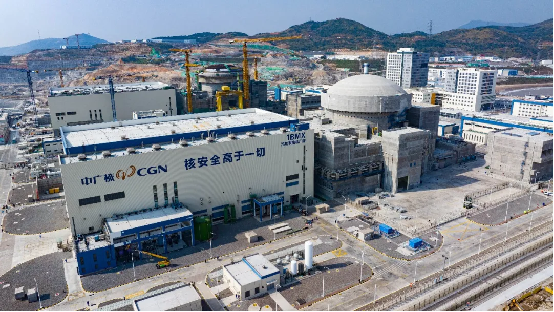

▲三澳核電項目

三澳核電項目規劃建設6臺“華龍一號”三代核電機組,6臺機組全部商運后,每年將為浙江乃至長三角提供清潔能源超540億千瓦時,相當于2024年溫州市全社會用電量的90%,每年可減少標煤消耗1600萬噸,減少二氧化碳排放5100萬噸,相當于造林12萬公頃。

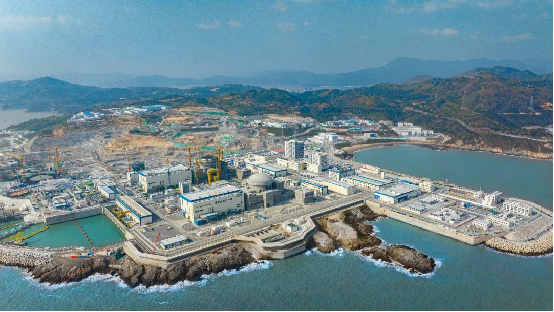

▲三澳核電項目1號機組

三澳核電項目1號機組已于2025年12月27日完成首爐核燃料裝載,目前正按計劃有序開展機組臨界前的最后準備工作。核電機組臨界操作從開始操作到最終達到臨界狀態,要經過前期準備、機組反應性逐步調整等四個階段,其間需完成數百項具體工作,項目團隊正有條不紊開展相關工作。

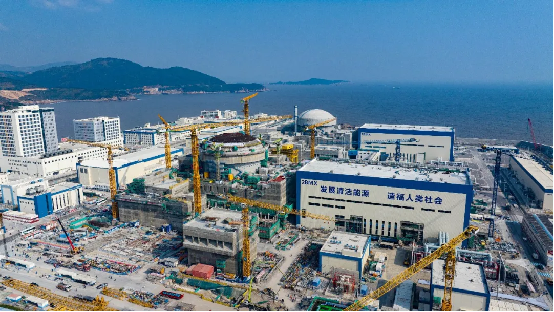

▲三澳核電項目2號機組

三澳核電項目2號機組于2025年10月5日完成冷態性能試驗,當前處于熱試準備階段,正在開展系統調試試驗、設備安裝工作。目前現場共有建設者近2萬人,其中3000多人都集中在2號機組常規島開展主給水管道焊接工作,預計本月底完成該項工作。

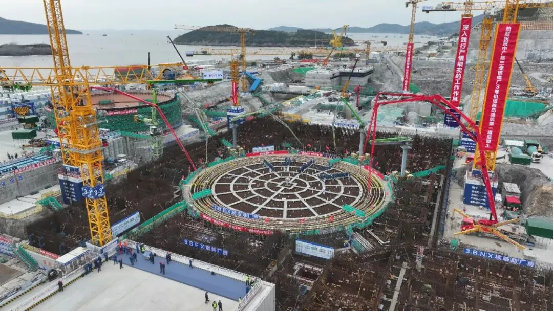

▲三澳核電項目3號機組

此外,三澳核電項目3號機組核島已于2025年11月19日澆筑第一罐混凝土(FCD),今年1月13日完成核島周邊廠房筏基混凝土澆筑,正按計劃推進核島周邊廠房、常規島汽輪機廠房筏基及廊道施工。


?
